网络图中的前锋线判断
时标网络图前锋线怎么看
图片尺寸500x349双代号网络图中显示对比前锋线
图片尺寸940x479前锋线比较法
图片尺寸525x306请问下前锋线时标图如何快速准确看关键线路
图片尺寸1141x674双代号网络图中显示对比前锋线
图片尺寸766x479时标网络图计划如下图,该计划执行到第6天末时的实际进度如前锋线所示
图片尺寸401x214进度前锋线在时标网络计划图中所表达的意思是这样的,因为在第九周末
图片尺寸413x253网络计划执行到第6周末和第10周末时,检查其实际进度如下图前锋线所示
图片尺寸600x234双代号网络图中显示对比前锋线
图片尺寸942x553项目管理工具箱|项目进度计划检查方法
图片尺寸996x524实际进度前锋线

图片尺寸705x451检查某设备工程的实际进度后,绘制的进度前锋线如下图所示,在原计划
图片尺寸517x238时标网络计划执行到第3周末及第8周末时检查实际进度后绘制的前锋线
图片尺寸350x201前锋线比较法

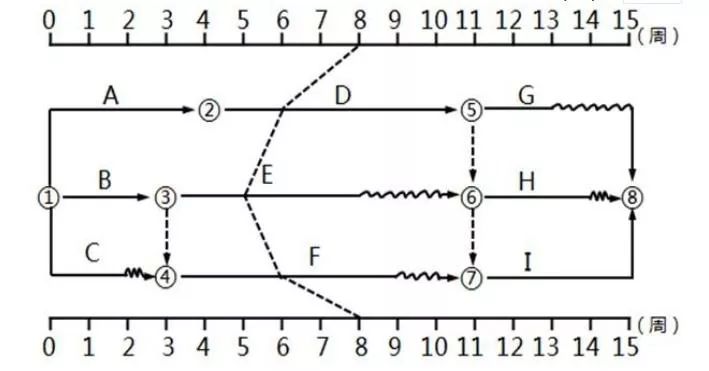

图片尺寸633x474某项目的双代号网络图如下所示每年必考网络图的绘制规则前锋线比较法
图片尺寸709x371某工程前锋线比较图
图片尺寸572x254关键比赛看数据,终于知道张弛为什么没有吐槽黑点了!
图片尺寸640x670早时标网络计划图 (二)前锋线反映的比较信息
图片尺寸602x419大前锋和中锋有什么区别大前锋位置是几号位二
图片尺寸490x443网络计划执行到第2周末及第8周末时,检查实际进度后绘制的前锋线如下
